Windpark Kail


Der Bau des Windparks Kail ist gut im Zeitplan und bald beginnen die Transporte der Großkomponenten.

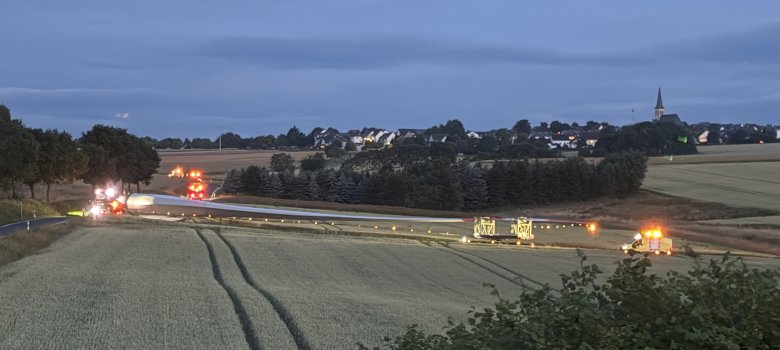

Am 26. Juni kommen in der Nacht zum 27. Juni die ersten drei ca. 74m langen Rotorblätter. Ab dem 1. Juli kommen dann Zug um Zug alle weiteren Großkomponenten. Voraussichtlich werden am 7. Juli die nächsten Rotorblätter geliefert. Insgesamt werden sich die Transporte über 4 Wochen verteilen.

Da die Transporte nur nachts gefahren werden dürfen und abhängig von Baustellen, Sperrungen und Unfällen sind, kann es zu Verschiebungen im Zeitplan kommen.

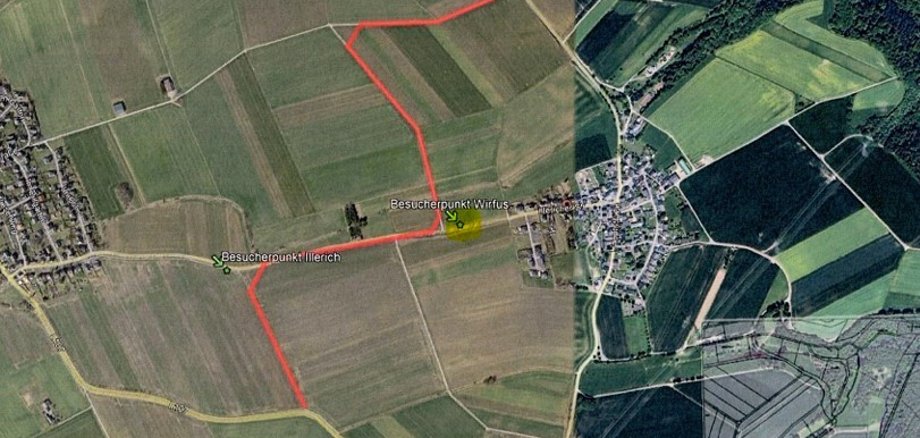

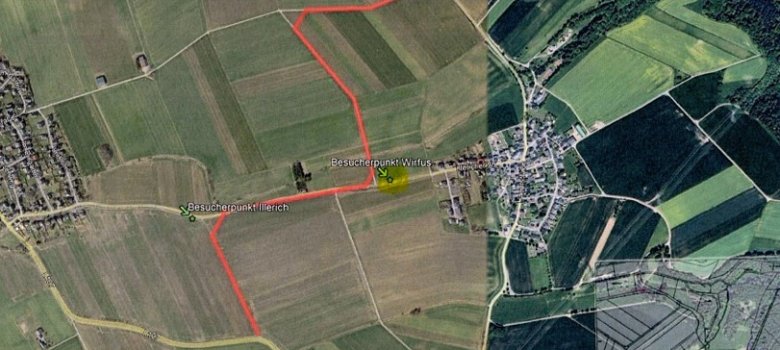

Für den Fall, dass ihr euch die nächtlichen Transporte anschauen möchtet empfiehlt die RWE Wind Onshore & PV Deutschland GmbH, dazu die ausgewiesenen Besucherpunkte zu nutzen.


Die Update für die Großtransporte:

  • nachts 1.7. – 2.7.25_ 3x Stahlturmsektionen , 1x Nabe, 1x Gondel
  • nachts 2.7. – 3.7.25_ 3x Stahlturmsektionen
  • nachts 3.7. – 4.7.25_ 3x Rotorblätter WEA 02
  • nachts 7.7. – 8.7.25_ 3x Rotorblätter WEA 03

 und bis Ende Juli, verteilt in 5 Transportnächten, die restlichen Großkomponenten.
